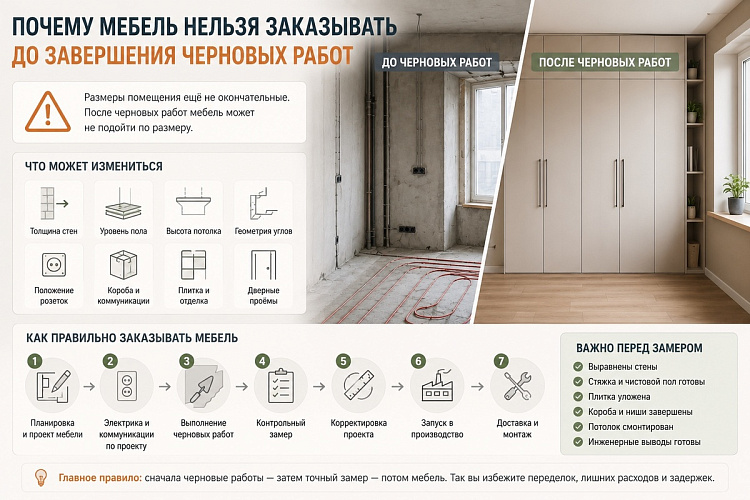

Во время ремонта хочется как можно раньше заказать кухню, шкафы и другую мебель, чтобы сократить общий срок работ. Особенно это актуально для встроенных конструкций, изготовление которых может занимать несколько недель.
Но запускать мебель в производство по размерам помещения, где ещё продолжаются черновые работы, рискованно. После выравнивания стен, устройства пола, монтажа перегородок и других этапов реальные размеры могут заметно измениться.
Для отдельно стоящего комода несколько миллиметров обычно не имеют большого значения. Для кухни между стенами, шкафа в нише или мебели до потолка ошибка даже в несколько сантиметров способна привести к серьёзным проблемам при монтаже.
Под черновыми обычно понимают этапы ремонта, которые формируют окончательную геометрию помещения и подготавливают поверхности к финишной отделке.
К ним могут относиться:
Пока эти работы не завершены, размеры помещения нельзя считать окончательными.
На раннем этапе можно измерить длину стены, высоту потолка и ширину ниши. Но эти значения отражают состояние помещения только на текущий момент.
После ремонта могут измениться:
Поэтому ранний замер подходит для предварительного проектирования и расчёта стоимости, но не для изготовления точной встроенной мебели.
Стены редко бывают идеально ровными. Во время ремонта их выравнивают штукатуркой или другими материалами.
Толщина нового слоя зависит от исходной геометрии и может отличаться на разных участках стены.
После выравнивания:
Если шкаф был рассчитан по размерам до штукатурки, после отделки он может просто не войти в предназначенное пространство.
Встроенный шкаф обычно рассчитывается с небольшими технологическими зазорами. Большой запас здесь нежелателен, поскольку он ухудшает внешний вид примыканий.
Если ниша после ремонта уменьшится, возможны несколько сценариев:
Именно поэтому контрольный замер встроенной мебели выполняют после формирования окончательной геометрии ниши.
Черновой пол может находиться значительно ниже будущего чистового покрытия.
После устройства:
уровень пола поднимается.
Для шкафа стандартной высоты это может быть некритично, но мебель до потолка рассчитывается значительно точнее.
Если высота помещения после укладки пола уменьшится, корпус и фасады могут оказаться слишком высокими.
При этом просто отпилить несколько сантиметров удаётся далеко не всегда.
Особенно сложно корректировать:
Поэтому окончательную высоту необходимо знать до изготовления.
Даже после готовой стяжки помещение ещё может измениться.
Например, плитка вместе с клеевым слоем и паркет с основанием имеют разную итоговую толщину.
Если тип покрытия меняется уже после замера, меняется и высота встроенной конструкции относительно потолка.
Во время ремонта стены могут дополнительно обшиваться гипсокартоном.
Также создаются:
Каждый такой элемент влияет на доступное пространство для мебели.
Если шкаф рассчитан по старой стене, после появления короба его конфигурация может потребовать полной переработки.
На черновом этапе владельцы нередко принимают решение немного сместить стену или увеличить дверной проём.
Для строителей перенос на несколько сантиметров может казаться незначительным. Для встроенной мебели это уже новая геометрия.
Может измениться:
Даже если кухня выглядит прямоугольной, реальный угол между стенами может отличаться от прямого.
После штукатурки его геометрия меняется.
Это особенно важно для:
При контрольном замере специалист проверяет не только длину стены, но и положение углов.
На кухне и в ванной после облицовки стен расстояние между поверхностями становится меньше.
Имеет значение не только толщина плитки, но и клеевого слоя.
Особенно важно дождаться облицовки:
В небольшой ванной даже небольшое изменение размеров становится заметным.
Тумба может располагаться:
Поэтому точный замер обычно выполняют уже по готовой плитке.
Розетки и выключатели планируют на черновом этапе, но делать это без понимания будущей мебели тоже неправильно.
Здесь возникает важное различие: мебель не нужно заранее запускать в производство, но её предварительный проект желательно иметь как можно раньше.
По нему определяют:
Это принципиально важный момент.
Обращаться к мебельному производителю полезно ещё до завершения черновых работ. На раннем этапе можно:
Но финальные размеры и запуск в производство следует делать после контрольного замера.
Обратная ошибка — дождаться окончания всего ремонта и только потом начать думать о мебели.
В результате розетка может оказаться:
Поэтому оптимальная схема — проектировать мебель заранее, а окончательно замерять позже.
Расположение воды и канализации должно соответствовать будущей мойке, посудомоечной машине и внутреннему устройству тумбы.
Если выводы сделаны случайно, они могут:
Поэтому предварительный проект кухни желательно подготовить ещё до завершения инженерных работ.
Встраиваемая техника влияет на размеры мебельных модулей и расположение коммуникаций.
До ремонта желательно определить модели:
Необязательно сразу покупать всё оборудование, но технические параметры должны быть известны.
Кухонная мебель часто располагается рядом с вентиляционной шахтой.
На черновом этапе могут появиться дополнительные короба для воздуховода или коммуникаций.
После этого меняется:
Высота потолка особенно важна для кухни и шкафов до потолка.
Она может измениться после:
Поэтому замер от чернового пола до чернового потолка не является окончательным.
Если шкаф доходит до потолка, необходимо заранее определить последовательность монтажа и конструкцию примыкания.
Возможны разные варианты:
Такие решения необходимо согласовать до изготовления шкафа.
После черновых работ устанавливаются дверные коробки, наличники и сами полотна.
Если мебель находится рядом с дверью, необходимо учитывать:
Особенно важно это для шкафов вокруг дверного проёма и мебели в прихожей.
Это один из самых неприятных сценариев раннего заказа.
Возможные решения ограничены:
Все варианты означают дополнительные расходы и увеличение срока монтажа.
На первый взгляд это менее серьёзная проблема, поскольку шкаф помещается.
Но могут появиться:
Встроенная мебель будет выглядеть менее аккуратно, чем могла бы после точного контрольного замера.
Иногда проблему пытаются решить, заранее уменьшив мебель на несколько сантиметров.
Для отдельно стоящего шкафа это возможно. Для встроенного изделия такой подход ухудшает результат.
Большие зазоры приходится закрывать широкими доборами, поэтому мебель теряет эффект точной интеграции в помещение.
Если кухонный гарнитур занимает стену от одного ограничения до другого, изменение длины помещения напрямую влияет на крайние модули.
Точный размер необходим для расчёта:
Столешница должна повторять фактическую геометрию стен и мебельных корпусов.
Особенно точный замер требуется для:
В некоторых проектах окончательный замер столешницы проводят уже после установки нижних шкафов.
Ожидание контрольного замера не означает, что подготовку мебели необходимо отложить до конца ремонта.
Заранее можно:
Это позволяет не терять время и одновременно не рисковать точностью изготовления.
Предварительный замер можно проводить даже на раннем этапе ремонта.
Он нужен для:
Но результаты такого замера не должны автоматически становиться производственными размерами.
Контрольный замер выполняют, когда основные поверхности, влияющие на размеры мебели, уже сформированы.
Желательно, чтобы были завершены:
Если какой-либо этап ещё впереди, его влияние должно быть точно известно и согласовано с замерщиком.
Не всегда. Тонкий слой краски или обоев обычно влияет на геометрию значительно меньше, чем штукатурка или гипсокартон.
Поэтому контрольный замер иногда проводят до окончательной декоративной отделки.
Но стены уже должны иметь окончательную форму и толщину.
Это зависит от конструкции мебели и последовательности ремонта.
Важно заранее определить:
Замерщик должен знать окончательное решение.
После того как размеры переданы в производство, помещение должно сохранять свою геометрию.
Без согласования не следует:
Если изменение необходимо, нужно заранее сообщить производителю мебели.
Не стоит рассчитывать, что небольшая корректировка останется незаметной для мебели.
Необходимо:
Чем раньше обнаружено изменение, тем меньше вероятность дорогостоящей переделки.
Если детали уже раскроены или фасады изготовлены, корректировка помещения может привести к необходимости повторного производства.
Может потребоваться заменить:
Поэтому после запуска заказа ремонтные работы, способные изменить размеры, должны быть завершены.
Попытка выиграть несколько недель иногда приводит к обратному результату.
Если мебель не подходит по размеру, приходится:
В итоге весь проект задерживается сильнее, чем при своевременном контрольном замере.
В некоторых случаях мебельная компания может заранее зарезервировать или заказать материалы, особенно если выбран редкий декор.
Но это отличается от изготовления деталей по неподтверждённым размерам.
Возможность такого решения зависит от условий конкретного производителя.
Оптимальная схема выглядит следующим образом:
Так ремонт и изготовление мебели идут параллельно, но без риска использования неточных размеров.
Отдельно стоящие изделия менее требовательны к точности помещения.
Например:
Если вокруг изделия остаётся свободное пространство, небольшие изменения комнаты обычно не критичны.
Особенно осторожно необходимо относиться к:
Чем теснее мебель связана с архитектурой помещения, тем важнее окончательная геометрия.
После выравнивания стен и устройства пола размеры могут значительно измениться.
Если облицовка находится в зоне примыкания мебели, она уменьшает доступное пространство.
После стяжки и чистового покрытия шкаф до потолка может оказаться слишком высоким.
Даже небольшое изменение способно нарушить весь расчёт встроенной конструкции.
В этом случае уже невозможно удобно изменить расположение розеток и сантехнических выводов.
Эскиз нужен для планирования, но окончательные размеры должны подтверждаться контрольным замером.
Это снижает качество визуального примыкания и уменьшает полезный объём мебели.
Дополнительный слой материала может сделать готовые детали неподходящими.
Перед финальным выездом замерщика желательно проверить:
Специалисту полезно передать всю информацию, способную повлиять на будущую мебель.
Это могут быть:
Заказывать проект мебели можно и нужно ещё во время ремонта, но запускать встроенные конструкции в производство до завершения работ, влияющих на размеры помещения, рискованно.
Штукатурка, гипсокартон, стяжка, плитка, новые перегородки и потолочные конструкции способны изменить ширину, высоту и геометрию помещения. Для мебели в нишу, кухни между стенами и шкафов до потолка эти изменения критичны.
Оптимальный подход — разработать предварительный мебельный проект заранее, по нему подготовить электрику и коммуникации, затем завершить основные черновые работы и провести контрольный замер. Только после этого стоит утверждать окончательные размеры и запускать мебель в производство.
